47.根據《特種作業人員安全技術培訓考核管理規定》,對首次取得特種作業操作證的人員,其證書的復審周期為()年一次。
A.1
B.6
C.3
D.10
【參考答案】C

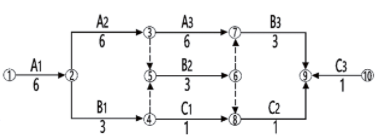

48.某雙代號網絡計劃如下圖所示(時間單位:天),其計算工期是()
A.12
B.14
C.22
D.17
【答案】C
49.根據《建設工程施工合同(示范文本)》,工程變更引起施工方案改變并使措施項目發生變化時,承包人提出調整措施項目費的,首先應采取的做法是()
A.提出措施項日變化后增加費用的估算
B.將擬實施的方案提交發包人確認并說明變化情況
C.在該指項目下束后提交增加費用的證據
D.加快施工盡快完成措施項目
【答案】B

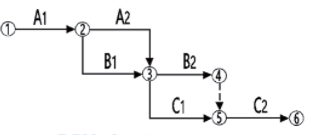

50.如下所示網絡圖中,存在繪圖錯誤的是()。
A.節點編號錯誤
B.工作編號重復
C.存在多余節點
D.有多個終點節點
【答案】B
51.某工作有2個緊后工作,緊后工作的總時差分別是3天和5天,對應的間隔時間分別是4天和3天,則該工作的總時差是()天?
A.6
B.8
C.9
D.7
【答案】D
52.根據《建設工程監理規范》,關于土方回填工程旁站監理的說法,正確的是()
A.監理人員實施旁站監理的依據是監理規劃
B.旁站監理人員僅對施工過程跟班監督
C.承包人應在施工前24小時書面通知監理方
D.旁站監理人員到場但未在監理記錄上簽字,不影響進行下一道工序施工。
【答案】C
53.下列施工職業健康安全與環境管理體系的運行、維持活動中,屬于管理體系運行的是()。
A.管理評審
B.內部審核
C.合規性評價
D.文件管理
【答案】A
54.施工企業實施和保持質量管理體系應遵循的剛領性文件是()
A.質量計劃
B.質量手冊
C.質量記錄
D.程序文件
【參考答案】B
【解析】質量手冊是質量管理體系的規范,是闡明一個企業的質量政策、質量體系和質量實踐的文件,是實施和保持質量體系過程中長期遵循的綱領性文件。參見教材P160。
55.根據 《建設工程施工合同(示范文本)》,承包人提供質量保證金的方式原則上應為()
A.相應比例的工程款
B.質量保證金保函
C.相應額度的擔保物
D.相應額度的現金
【參考答案】B
【解析】承包人提供質量保證金有以下三種方式;(1)質量保證金保函;(2)相應比例的工程款;(3)雙方約定的其他方式。除專用合同條款另有約定外,質量保證金原則上采用上述第(1)種方式。即質量保證金保函。參見教材P93。
56.為了保證工程質量,對重要建材的使用,必須經過()
A.監理工程師簽字,項目經理簽準
B.總監理工程師簽字
C.業主現場代表簽準
D.業主現場代現簽字、監理工程師簽準
【參考答案】A
【解析】施工單位應當按照現行的《建筑工程檢測試驗技術管理規范》JGJ 190和工程項目的設計要求,建立建材進場驗證制度,嚴格核驗相關的建材備案證、產品質量保證書、有效期內的產品檢測報告等供現場備查的證明文件和資料,做好建材采購、驗收、檢驗和使用綜合臺賬,并按規定對進場建材進行復驗把關,對重要建材的使用,必須經過監理工程師簽字和項目經理簽準。必要時,監理工程師應對進場建材進行平行檢驗。參見教材P165。
57.根據《建設工程施工勞務分包合同(示范文本)》,必須由勞務分包人辦理并支付保險費用的是()
A.為租賃使用的施工機械設備辦理保險
B.為運至施工場地用于勞務施工的材料辦理保險
C.為施工場地內的自有人員及第三方人員生命財產辦理保險
D.為從事危險作業的職工辦理意外傷害險
【參考答案】D
【解析】勞務分包人必須為從事危險作業的職工辦理意外傷害保險,并為施工場地內自有人員生命財產和施工機械設備辦理保險。支付保險費用。參見教材P247。
58.某建設工程項目在施正中發生了緊急性的安全事故,若短時間內無法與發包人代表和總難工程師取得聯系,則項目經理有權采取措施保證與工程有關的人身和財產安全,但應()
A.立即向建設主管部門報告
B.在48小時內向發包人代表提交書面報告
C.在48小時內向承包人的企業負責人提交書面報告
D.在24小時內向發包人代表進有口頭報告
【答案】B
59.根據《標準施工招標文件》關于暫停施工的說法,正確的是()。
A.因發包人原因發生暫停施工的緊急情況時,承包人可以先暫停施工,并及時向監理人提出暫停施工的書面請求
B.發包人原因造成暫停施工,承包人可不負責暫停施工期間工程的安全保障
C.施工中岀現意外情況需要暫停施工的,所有責任由發包人承擔
D.由于發包人原因引起的暫停施工,承包人有杈要求延長工期和(或)增加費用,但不得要求補償利潤
【參考答案】A
【解析】本題考查的是施工承包合同的主要內容。不論由于何種原因引起的暫停施工,暫停施工期間承包人應負責妥善保護工程并提供安全保障,故選項B錯誤。由于發包人原因引起的暫停施工造成工期延誤的,承包人有權要求發包人延長工期和(或)增加費用,并支付合理利潤,故選項D錯誤。參見教材P237。
60.關于建設工程施工招標評標的說法,正確的是()。
A.投標書中單價與數量的乘積之和與總價不一致時,將作無效標處理
B.投標書正本、副本不一致時,將作無效標處理
C.初步評審是對投標書進行實行性審查,包括技術評審和商務評審
D.評標委員會推薦的中標候選人應當限定在1-3人,并標明排列順序
【參考答案】D
【解析】本題考查的是施工招標與投標。單價與數量的乘積之各與所報的總價不一致的應以單價為準,故選項A錯誤,標書正本和副本不一致的,則以正本為準,故選項B錯誤。詳細評審是評標的核心,是對標書進行實質性審查,包括技術評審和商務評審,故選項C錯誤。P229。
61.根據《建設工程工程量清單計價規范》,關于暫列金額的說法,正確的是()。
A.由承包單位依據項目情況,按計價規定估算
B.由建設單位掌握使用,若有余額、返歸建設單位
C.在施工過程中,由承包單位使用,監理單位監管
D.由建設單位估算金額,承包單位負責使用、余額雙方協商處理
【參考答案】B
【解析】本題考查的是建筑安裝工程費用計算。暫列金額由建設單根據工程特點,按有關計價規定估算,施工過程中由建設單位掌握使用、扣除合同價款調整后如有余額,歸建設見教材P56
62.在項目質量成本的構成內容中,特殊質量保證措施費用屬于()。
A.外部損失成本
B.內部損失成本
C.外部質量保證成本
D.預防成本
【參考答案】C
【解析】質量成本可分為運行質量成本和外部質量保證成本。運行質量成本是指為運行質量體系達到和保持規定的質量水平所支付的費用,包括預防成本、鑒定成本、內部損失成本和外部損失成本。外部質量保證成本是指依據合同要求向顧客提供所需要的客觀證據所支付的費用,包括特殊的和附加的質量保證措施、程序、數據、檢測試驗和評定的費用。參見教材P158。
63.關于單價合同的說法,正確的是()。
A.實際工程款的支付按照估算工程量乘以合同單價進行計算
B.單價合同又分為固定單價合同、變動單價合同、成本補償合同
C.變動單價合同允許隨工程量變化而調整工程單價、業主承擔風險較小
D.固定單價合同適用于工期較短、工程量變化輻度不會太大的項目
【參考答案】D
【解析】選項A錯誤:?jiǎn)蝺r(jià)合同以實際完成的工程量進行結算,但被監理工程師計量的工程數量,并不一定是承包人實際施工的數量。計量的幾何尺寸要以設計圖紙為依據,監理工程師對承包人超出設計圖紙要求增加的工程量和自身原因造成返工的工程量,不予計量。選項B錯誤:?jiǎn)蝺r(jià)合同又分為固定單價合同和可變動單價合同。選項C錯誤:當采用變動單價合同時合同雙方可以約定一個估計的工程量,當實際工程量發生較大變化時可以對單價進行調整,同時還應該約定如何對單價進行調整。當然也可以約定,當通貨膨脹達到一定水平或者國家政策發生變化時可以對哪些工程內容的單價進行調整以及如何調整等。因此,承包商的風險就相對較小。相對的,業主承擔的風險就較大。選項D正確:固定單價合同適用于工期較短、工程量變化幅度不會太大的項目。 參見教材P253。
64.建設工程施工質量驗收時,分部工程的劃分一般按()確定。
A.施工工藝,設備類別
B.專業類別,工程規模
C.專業性質,工程部位
D.材料種類、施工程序
【參考答案】C
【解析】分部工程的劃分應按下列原則確定; ①可按專業性質、工程部位確定。②當分部工程較大或較復雜時,可按材料種類、施工特點、施工程序、專業系統及類別等劃分為若干子分部工程。參見教材P164。
65.下列風險控制方法中,屬于第一類危險源控制方法的是()。
A.消除或減少故障
B.增加安全系數
C.設置安全監控系統
D.隔離危險物質
【參考答案】D
【解析】風險控制方法
(1)第一類危險源控制方法
可以采取消除危險源、限制能量和隔離危險物質、個體防護、應急救援等方法。建設工程可能遇到不可預測的各種自然災害引發的風險,只能采取預測 、預防 、應急計劃和應急救援等措施,以盡量消除或減少人員傷亡和財產損失。
( 2 )第二類危險源控制方法
提高各類設施的可靠性以消除或減少故障、增加安全系數、設置安全監控系統、改善作業環境等。最重要的是加強員工的安全意識培訓和教育,克服不良的操作習慣,嚴格按章辦事,并在生產過程保持良好的生理和心理狀態。參見教材P204。
