二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分。)
21.流動式起重機特性曲線已圖表化的有( )。
A.各種工況下作業范圍圖 B.起升高度和工作范圍圖
C.各種工況下主臂仰角圖 D.各種工況下起重能力表
E.臂長與作業半徑匹配表
【答案】ABDP25
【解析】反映流動式起重機的起重能力隨臂長、工作半徑的變化而變化的規律和反映流動式起重機的最大起升高度隨臂長、工作半徑變化而變化的規律的曲線稱為起重機的特性曲線。目前,大型吊車特性曲線已圖表化。例如,吊車各種工況下的作業范圍(或起升高度-工作范圍)圖和載荷(起重能力)表等。
22.下列參數中,屬于焊條電弧焊焊接過程中應控制的工藝參數有( )。
A.焊接電流 B.焊接電壓
C.焊接速度 D.坡口尺寸
E.焊接層數
【答案】ABCEP39
【解析】焊工操作焊條電弧焊時,檢查其執行的焊接工藝參數包括:焊接方法、焊接材料、焊接電流、焊接電壓、焊接速度、電流種類、極性、焊接層(道)數、焊接順序。
23.工業機電設備負荷聯動試運轉中,主要考核的內容有( )。
A.安裝質量 B.設備性能
C.自控功能 D.生產能力
E.生產工藝
【答案】ABDEP48
【解析】負荷聯動試運轉是在投料的情況下,全面考核設備安裝工程的質量,考核設備的性能、生產工藝和生產能力,檢驗設計是否符合和滿足正常生產的要求。
24.絕緣油注入油浸電氣設備前,絕緣油應進行試驗的項目有( )。
A.電氣強度試驗 B.直流耐壓試驗
C.介質損失角正切值試驗 D.局部放電試驗
E.色譜分析
【答案】ACEP51
【解析】絕緣油應經嚴格過濾處理,其電氣強度及介質損失角正切值和色譜分析等試驗合格后才能注入設備。
25.下列管道器件中,屬于管道組成件的有( )。
A.過濾器 B.密封件
C.疏水器 D.緊固件
E.錨固件
【答案】ABCDP68
【解析】管道組成件是用于連接或裝配管道的元件。包括管子、管件、法蘭、密封件、緊固件、閥門、安全保護裝置以及膨脹節、撓性接頭、耐壓軟管、疏水器、過濾器、管路中的節流裝置和分離器等。
26.光伏發電設備安裝的常用支架有( )。
A.固定支架 B.彈簧支架
C.可調支架 D.抗震支架
E.跟蹤支架
【答案】ACEP88
【解析】光伏發電設備組成
光伏發電設備主要由光伏支架、光伏組件、匯流箱、逆變器、電氣設備等組成。光伏支架包括跟蹤式支架、固定支架和手動可調支架等。
27.下列作業活動中,屬于工業鋼結構安裝主要環節的有( )。
A.鋼結構安裝 B.作業地面整平
C.鋼構件制作 D.基礎驗收找平
E.防腐蝕涂裝
【答案】ADEP96
【解析】工業鋼結構安裝內容
包括:工業廠房、倉庫、多層框架、管架、塔桅結構、設備或構架的平臺、操作臺、棧橋、跨線過橋等鋼結構。鋼結構安裝一般有以下幾個主要環節:(1)基礎驗收與處理;(2)鋼構件復查;(3)鋼結構安裝;(4)涂裝(防腐涂裝和/或防火涂裝)。
28.下列分項工程中,屬于建筑飲用水供應系統的有( )。
A.管道及配件安裝 B.防腐
C.給水設備安裝 D.絕熱
E.試驗與調試
【答案】ABDEP119
【解析】建筑飲用水供應系統分項工程:管道及配件安裝,水處理設備及控制設施安裝,防腐,絕熱,試驗與調試
29.關于管道內導線敷設的要求,正確的有( )。
A.導線在管內敷設可有一個接頭 B.線路絕緣電阻不應小于0.5MΩ
C.管內導線的總數不應多于8根 D.中性線的導線絕緣層為淡藍色
E.同一回路導線應穿同一導管內
【答案】BCDP129
【解析】管內穿線施工技術要求
1)管內導線應采用絕緣導線,A、B、C相線絕緣層顏色分別為黃、綠、紅,保護接地線絕緣層為黃綠雙色,中性線絕緣層為淡藍色。
2)導線敷設后,應用500V兆歐表測試絕緣電阻,線路絕緣電阻不應小于0.5MΩ。
3)不同回路、不同電壓等級、交流與直流的導線不得穿在同一管內。但電壓為50V及以下的回路,同一臺設備的電動機回路和無干擾要求的控制回路,照明花燈的所有回路,同類照明的幾個回路可穿入同一根管內,但管內導線總數不應多于8根。
4)同一交流回路的導線應穿同一根鋼管內。導線在管內不應有接頭,接頭應設在接線盒(箱)內。
30.關于變風量空調系統非設計滿負荷條件下聯合調試的要求,正確的有( )。
A.系統總風量實測值與設計風量的偏差不應大于10%
B.系統空氣處理機組應能在設計參數范圍內對風機實現變頻調速
C.空氣處理機組新風量實測值與設計新風量的允許偏差為0~+10%
D.空調冷(熱)水系統、冷卻水系統總流量與設計流量的偏差不應大于10%
E.各變風量末端裝置的最大風量調試結果與設計風量的偏差不應大于-5%~+15%
【答案】BCDP138
【解析】系統非設計滿負荷條件下的聯合試運轉及調試應符合下列規定:
(1)系統總風量調試結果與設計風量的偏差不應大于-5%~+10%;建筑內各區域的壓差應符合設計要求。
(2)變風量空調系統聯合調試應符合下列規定:
1)系統空氣處理機組應能在設計參數范圍內對風機實現變頻調速。
2)空氣處理機組在設計機外余壓條件下,系統總風量應滿足風量偏差不應大于-5%~+10%的要求;新風量與設計新風量的允許偏差為0~+10%。
3)各變風量末端裝置的最大風量調試結果與設計風量的偏差不應大于0~+15%。
(3)空調冷(熱)水系統、冷卻水系統總流量與設計流量的偏差不應大于10%。
三、實務操作與案例分析題(共4題,每題20分。請根據背景資料,按要求作答。)
(一)
【背景資料】
某建設項目由A公司施工總承包,A公司征得業主同意,把變電所及照明工程分包給B公司。分包合同約定,電力變壓器,配電柜等設備由A公司采購;燈具、開關、插座、管材和電線電纜等由B公司采購。
B公司項目部進場后,按公司的施工資源現狀,編制了變電所及照明工程施工作業進度計劃(見表1-1),工期需150天,在審批時被A公司否定,要求增加施工人員,優化變電所及照明工程作業進度計劃,縮短工期。B公司項目部按A公司要求,在工作持續時間不變的情況下,將照明線管施工的開始時間提前到3月1日,變電所和照明工程平行施工。

在設備、材料到達施工現場后,B公司項目部依據施工圖紙和施工方案,對燈具、開關及插座的安裝進行技術交底,燈具類型及安裝高度(見表1-2)。在施工質量的檢查中,監理工程師發現單項三孔插座的保護接地線(PE線)在插座間串聯連接(見圖1),相線與中性線利用插座本體的接線端子轉接供電。監理工程師要求返工,使用連接器對插座的保護接地線、相線和中性線進行分路連接,施工人員按要求整改后通過實驗。

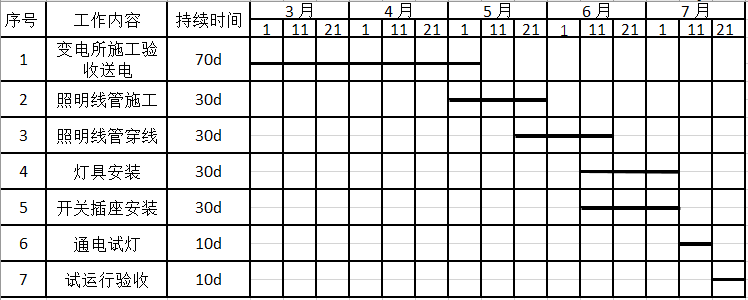

表1-1變電所及照明工程施工作業進度計劃
【問題】
1.B公司項目部編制的施工作業進度計劃表(表1-1)為什么被A公司否定?優化后的進度計
劃工期縮短為多少天?
2.B公司項目部在編制施工作業進度計劃前,應充分了解哪些內容?
3.本照明工程有多少個燈具外殼需要與保護導體連接?寫出連接的要求。

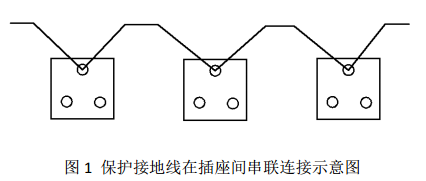

4.圖1中的插座接線會有什么不良后果?畫出正確的插座保護接地線連接的示意圖。
【參考答案】
1.【答案】被制止的原因是:未充分考慮工作間的銜接關系和符合工藝規律的邏輯關系。P213
優化后的工期縮短為90天。
2.【答案】編制施工作業計劃前應對施工現場條件、作業面現狀、人力資源配置、物資供應狀況等做充分了解,并對執行中可能遇到的問題及其解決的途徑提供對策。P213
3.【答案】只有一類燈具需要與保護導體可靠連接,一共3350個需要與保護導體可靠連接。P131
連接要求:一類燈具外露可電部分必須用銅芯軟導線與保護導體可靠連接,連接處用設置接地標識,銅芯軟導線的截面積應與進入燈具的電源線截面積相同。P131
4.【答案】插座接地導體在插座間串聯連接,如有短路或斷路,全部插座接地失效,可能造成觸電/火災等不良后果。P131
