案例三
【背景資料】
某大橋工程,該大橋橋址位于兩山體之間容地,跨越一小河流河流枯水期水深0.5m左右,豐水期水深2m左右,地面以下地層依次為黏土、砂礫強風化砂巖,該橋基礎原設計為40根鉆孔灌注樁,樁長12.0~13.8m不等。施工中發生如下事件:
事件一:大橋基礎施工時,恰逢河流枯水期且大旱無水。施工單位考慮現場施工條件、環保、工期等因素影響,提請將原設計大橋基礎鉆孔灌注樁全部變更為人工挖孔樁。監理單位與相關部門評估、審定,認為該變更屬于對工程造價影響較大的重要工程變更,在履行相關審批程序后,下達了工程變更令。
事件二:開工前,施工單位編制了人工挖孔柱專項施工方案,為保證施工安全,人工挖孔樁施工采用分節現澆C25混凝土護壁支護,每節護壁高度為1m,樁孔混凝土護壁形式及結構如圖3所示。挖孔施工過程中,發現地層中有甲烷、一氧化碳等氣體,施工單位重新制訂了專項工方案。
事件三:樁基礎人工挖孔施工中,施工單位采取了如下做法:
(1)挖孔作業時,至少每2h檢測一次有毒有害氣體及含氧量,保持通風;孔深大于10m時,必須采取機械強制通風措施。
(2)樁孔內設有防水燈泡照明,電壓為220V。
(3)樁孔每開挖2m深度澆筑混凝土護壁。
【問題】
1.事件一中,監理工程師下達工程變更令之前,須履行哪兩個審批程序?

2.圖3中,混凝土護壁形式屬于外齒式還是內齒式?寫出構造物A的名稱,說明混凝土護壁節段中設置的管孔B的主要作用。
3.根據《公路工程施工安全技術規范》,圖3中標注的D與H的范圍是如何規定的?事件二中,為防止施工人員發生中毒窒息事故,挖孔施工現場應配備哪些主要的設備、儀器?
4.事件三中,逐條判斷施工單位的做法是否正確?若錯誤,予以改正。
5.該大橋挖孔樁修訂后的專項施工方案是否需要專家論證審查?說明理由。
【參考答案】
1.(1)一是要報業主批準。
(2)二是要同承包人協商確定變更工程的價格不超過業主批準的范圍。
2.(1)內齒式。
(2)護圈。
(3)防止護壁外側與孔壁間不密實或有空洞,用來進行補漿的;蛘弑诤笥袧B水,排水作用。(此文僅做參考)
3.(1)D不小于1.2m。H不小于300mm。
(2)氣體濃度檢測器、通風設施、防毒面罩、氧氣瓶。
4.(1)正確。
(2)錯誤。改正:樁孔內設有防水燈泡照明,電壓為安全電壓。
(3)錯誤。改正:混凝土護壁應隨挖隨澆,每節開挖深度應符合專項施工方案要求,且不得超過1m。
5.(1)需要。
(2)理由:因為挖孔施工過程中,發現地層中有甲烷、一氧化碳等氣體,所以需要專家論證。
案例四
【背景資料】

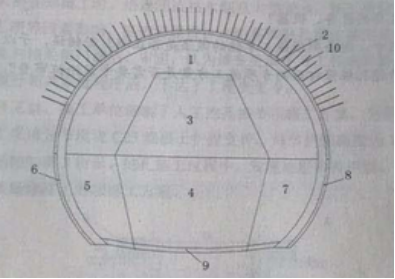

某二級公路的一座隧道,根據施工圖設計,起訖樁號K101+109~K101+404,長度295m,其中,明洞10m,Ⅵ級圍巖203m,Ⅴ級圍巖82m。根據隧道的圍巖級別、地質情況和監控量測單位提供的數據,結合施工現場的實際情況,施工單位決定在該隧道中采用如圖4所示的工序進行開挖和支護,施工時從進口往出口方向掘進。
圖中1~10代表開挖或支護的施工工序,開挖時每循環開挖長度為2m,開挖至K101+259時,仰拱與掌子面的距離為60m,施工過程中,在K101+244~K101+249處發生塌方,事故發生后,現場有關人員立即向本單位負責人報告,單位負責人接到報告后,在規定時間內向當?shù)乜h級人民政府安全生產監督管理部門報告,并按規定妥善處理,事故造成直接經濟損失120萬元,沒有造成人員傷亡。
【問題】
1.圖中所示的隧道開挖方式是什么?該隧道采用這種開挖方式是否合理?說明理由。
2.寫出圖中施工工序1、2、3、5、6、9、10的名稱。
3.指出開挖過程中施工單位的不妥之處或錯誤做法,并改正。
4.事故發生后,單位負責人接到現場人員的報告后,應在多長時間內向當?shù)乜h級人民政府安全生產監督管理部門報告?
【參考答案】
1.(1)環形預留核心土法
(2)合理
(3)理由:因為隧道圍巖明洞10m,Ⅵ級圍巖203m,Ⅴ級圍巖82m,圍巖較差,采用環形預留核心土法核心土能保證開挖面穩定,較安全。
2.1上部環形開挖,2上部初期支護,3核心土開挖,5下部左邊墻開挖,6下部左邊墻初期支護,9仰拱混凝土澆筑,10全斷面二次襯砌。
3.(1)錯誤做法一:開挖時每循環開挖長度為2m。
改正:環形開挖預留核心土法,每循環開挖長度宜為0.5~1.0m。
(2)錯誤做法二:開挖至K101+259時,仰拱與掌子面的距離為60m。
改正:開挖至K101+259,圍巖的級別為Ⅵ級。仰拱與掌子面的距離,圍巖不得超過40m。
4.1小時。
溫馨提示:二級建造師工資待遇可好了,所以說已經成功報考2019二級建造師考試的小伙伴(指福建省考生,其余省市今年的二建考試已經結束),要花心思去備考,才能更有把握拿下二建考試,獲取證書,最后成為一名二建級建造師。如果你想要了解更多二級建造師考試相關的信息,不妨咨詢下閩州教育的老師們,他們將為大家細心解答各種問題的,具體的聯系方式如下:
報名電話:185-5928-3143(微信號) 林老師
185-5969-5373(微信號) 羅老師
報名地址:閩州教育職業培訓中心(廈門市湖里區安嶺二路95號紅豆杉科技大廈B棟6樓B區閩州教育)
招生網址:www.kenfu.com.cn
