【背景資料】
某開發商投資興建辦公樓工程,建筑面積9600m2,地下一層,地上八層,現澆鋼筋混凝土框架結構,經公開招投標,某施工單位中標,中標清單部分費用分別是:分部分項工程費3793萬元,措施項目費547萬元,腳手架費為336萬元,暫列金額100萬元,其他項目費200萬元,規費及稅金264萬元,雙方簽訂了工程施工承包合同。
施工單位為了保證項目履約,進場施工后立即著手編制項目管理規劃大綱,實施項目管理實施規劃,制定了項目部內部薪酬計酬辦法,并與項目部簽訂項目目標管理責任書。

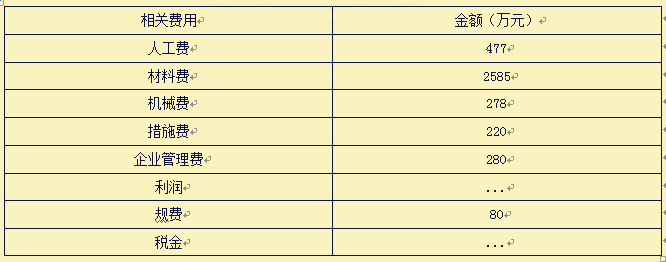

項目部為了完成項目目標責任書的目標成本,采用技術與商務相結合的辦法,分別制定了A、B、C三種施工方案;A施工方案成本為4400萬元,功能系數為0.34;B施工方案成本為4300萬元,功能系數為0.32;C施工方案成本為4200萬元,功能系數為0.34,項目部通過開展價值工程工作,確定最終施工方案。并進一步對施工組織設計等進行優化,制定了項目部責任成本,摘錄數據如下:
施工單位為了落實用工管理,對項目部勞務人員實名制管理進行檢查。發現項目部在施工現場配備了專職勞務管理人員,登記了勞務人員基本身份信息,存有考勤、工資結算及支付記錄。施工單位認為項目部勞務實名制管理工作仍不完善,責令項目部進行整改。
【問題】
1.施工單位簽約合同價是多少萬元?建筑工程造價有哪些特點?
2.列式計算項目部三種施工方案的成本系數、價值系數(保留小數點后3位),并確定最終采用哪種方案?
3.計算本項目的直接成本、間接成本各是多少萬元?在成本核算工作中要做到哪“三同步”?
4.項目部在勞務人員實名制管理工作中還應該完善哪些工作?
【參考答案】
1.(1)(P210)合同價=分部分項工程費+措施項目費+其他項目費+規費+稅金=3793+547+200+264=4804萬元。
(2)(P209)建筑工程造價的特點是:①大額性;②個別性和差異性;③動態性;④層次性。
2.(P217)
(1)A成本系數=4400/(4400+4300+4200)=4400/12900=0.341;
B成本系數=4300/(4400+4300+4200)=4300/12900=0.333;
C成本系數=4200/(4400+4300+4200)=4200/12900=0.326。
(2)A價值系數=0.34/0.341=0.997;
B價值系數=0.32/0.333=0.961;
C價值系數=0.34/0.326=1.043。
(3)最終采用C方案。
3.(1)(P211)直接成本=477+2585+278+220=3560萬元。
(2)(P211)間接成本=280+80=360萬元。
(3)(P269)形象進度、產值統計、成本歸集的三同步原則。
4.(一建建筑)勞務分包單位的勞務員在進場施工前,應按實名制管理要求,將進場施工人員花名冊、身份證、勞動合同文本、崗位技能證書復印件及時報送總承包商備案?偝邪絼趧員根據勞務分包單位提供的勞務人員信息資料,逐一核對是否有身份證、勞動合同和崗位技能證書,不具備以上條件的不得使用,總承包商將不允許其進人施工現場。
溫馨提示:2019已經到了,再不開始備考2019二級建造師就來不及了。請想要報考2019二級建造師考試的小伙伴,趕緊抓緊時間備考吧。若想要了解更多二級建造師考試相關的信息,不妨咨詢下閩州教育的老師們,他們將為大家細心解答各種問題的,具體的聯系方式如下:
報名電話:185-5928-9775(微信號) 林老師
185-5969-5373(微信號) 羅老師
報名地址:閩州教育職業培訓中心(廈門市湖里區安嶺二路95號紅豆杉科技大廈B棟6樓B區閩州教育)
招生網址:www.kenfu.com.cn
